某項目機電工程施工的協調管理

所屬欄目:項目管理論文 發布日期:2010-08-21 09:31 熱度:


  摘要:在機電工程中,由于施工中結構、給排水、電氣、通風等專業交叉施工,故合理安排專業施工程序,解決各專業和專業工種在時間上的搭接施工,對縮短工期,提高施工質量,保證安全生產非常重要。本文將結合某項目機電工程的實際情況,談?wù)剻C電工程施工的協調管理。
  關鍵詞:機電工程,施工,協調管理

  1、工程概況
  該項目為綜合辦公樓,建筑面積約9385.2m2,高31.80米,地下一層,地上八層。該項目機電工程包括室內設有給排水衛生系統、消火栓系統、消防噴淋系統、強電工程、消防報警自控系統等。
  2、該項目的機電工程
  2.1給排水、衛生工程:
 。1)本項目生活水源是由建筑物外主樓給水管道引來。供給首層至八層衛生間用水。(2)本工程設污水及雨水系統。樓內衛生間污水經立管到首層直接排放至室外的化糞池內。樓頂雨水經立管到首層直接排放到室外雨水井。(3)生活給水管材采用PP-R管,熱熔聯接;排水管、雨水管采用機制排水鑄鐵管,卡箍式連接。
  2.2消防水工程
  (1)本項目消防水源是由建筑物外A樓、B樓各引來一路給水管道。消防系統只設計有消火栓系統。(2)消火栓給水系統:消火栓采用環形管網,引來的兩路水源都接入環形管網。室內共設四路消火栓立管,室外設兩個水泵結合器與管網相連。八層設一試驗消火栓。消火栓箱內設置栓、槍、水帶。(3)管道管材采用焊接鋼管,焊接聯接。
  2.3電氣工程
 。1)動力配電及照明工程:①本工程電源引自建筑物外主樓地下一層變電所低壓側,電源電壓380/220V。在變電所統一計量。進入本建筑物后,配電系統采用放射式和鏈接式。②普通電力電纜采用YJV-1KV電纜水平沿橋架敷設,垂直沿豎井敷設。電纜在豎井內經接線箱轉換為導線。分支線采用BV-500V銅芯導線穿管沿墻或樓板暗敷設。③本工程的接地型式為TN—S系統。接地采用聯合接地,并設總等電位聯接。④電纜豎井內敷設一條40x4鍍鋅扁鋼,底部與接地極焊接。井內設備均與此扁鋼可靠聯結。⑤被控設備動力配電箱應為樓控系統提供如下條件:A.動力配電箱內提供一個樓宇自控接線端子排。B.引出一組運行狀態無源常開觸點至樓宇自控接線端子排。C.動力配電箱內故障報警回路增加一個中間繼電器,引出一組無源常開觸點至樓宇自控接線端子排。D.增加一個手/自動轉換開關。
 。2)防雷接地工程:①本建筑物防雷等級為二級,在屋頂女兒墻裝設避雷帶,采用Φ10鍍鋅圓鋼,利用結構內二根主筋做防雷引下線,引至接地體,并與接地裝置可靠焊接,防雷引下線間距不超過18米。并在墻面形成≯10mх10m或12mх10m的網格,主筋接頭處可靠焊接,突出屋面的金屬構筑物與避雷帶可靠焊接。②電氣接地與防雷接地采用聯合接地,聯合接地系統利用結構基礎梁內主筋和底板主筋做接地極,接地裝置的接地電阻小于1歐,如實測不能滿足要求,須在室外做人工接地體以滿足要求。③本工程采用等電位連接方式,總等電位端子箱與予埋件及電源進戶管、水暖進戶管均用40х4鍍鋅扁鋼做可靠連接。④凡結構無筋處,均需加Φ16圓鋼或40х4鍍鋅扁鋼。
 。3)火災自動報警及消防聯動控制系統:①本工程為二類防火,其保護對象為二級。本系統在每層設一報警顯示器,通過總線與建筑外控制中心的自動報警系統聯接。報警控制中心可以接收本建筑物內的各種火災報警信號(感煙探測器,感溫探測器,手動報警按鈕和消火栓按鈕、防火閥、送風閥等)并發出聲光報警/顯示報警/打印記錄等。系統通過接收各種不同的報警信號,自動或手動啟動各種相應的消防設備。②本系統中聯動控制的內容包括以下幾個方面:a.風機的控制:當火災確認后,消防中心發出指令,應自動或手動打開該區的排煙風機和相應的風口。b.消火栓泵的控制:系統可以通過確認火災信號自動或手動兩種方式控制消防泵的啟/停,并接收反饋信號,監視其運行狀態。c.切斷電源:火災確認后,消防中心發出指令,切斷相應區域的非消防電源并打開應急照明。d.火災確認后,消防中心發出指令,電梯回到首層。e.消防廣播:火災確認后,消防中心發出指令,強行切換到緊急廣播狀態。f.消防電話:本系統中的首層消防中心與電梯機房、風機房等處設固定對講電話,每層在一些重要位置設置了對講電話插孔。g.消防電力電纜采用YJV-1KV電纜水平沿橋架敷設,垂直沿豎井敷設,分支線采用ZR-BV-500V銅芯導線。③消防控制/通訊和報警線路的敷設方式:a.穿金屬管暗敷設在樓板內或墻內。b.穿金屬管暗敷設在吊頂內(要采取防火保護措施)。c.穿金屬線槽橋架敷設在吊頂內或弱電豎井內(要采取防火保護措施)。d.所有穿越防火分區的管線進行相應的防火處理。
  3、該機電工程協調管理保證措施
  由于施工中結構、給排水、電氣、通風等專業交叉施工,故合理安排專業施工程序,解決各專業和專業工種在時間上的搭接施工,對縮短工期,提高施工質量,保證安全生產非常重要。
  3.1配合原則
  給水管讓排水管、風管,其它給水、熱水、回水及消防管交叉時,管徑小的自行煨彎讓管徑大的,壓力管道讓非壓力管道。各工種基本上要本著小管道讓大管道的原則,合理布置、確定和調整本工程管道走向及支架位置。
  3.2衛生間管線施工
  衛生間內管線繁多,空間狹小而牽扯多專業施工,容易發生質量問題和各專業施工隊伍間的沖突,從而影響建筑的整體使用功能和工程的順利進行。故須合理安排衛生間交叉施工工藝,制定交叉作業措施如下:
  基礎房間隔墻砌筑完→管道初安裝→試壓→管道保溫→封墻吊頂→交管道二次安裝→管線清冼→精裝修→管道檢查(是否在精裝修中遭到破壞)→衛生潔具安裝→通水檢查→交業主。
  3.3設備機房施工:

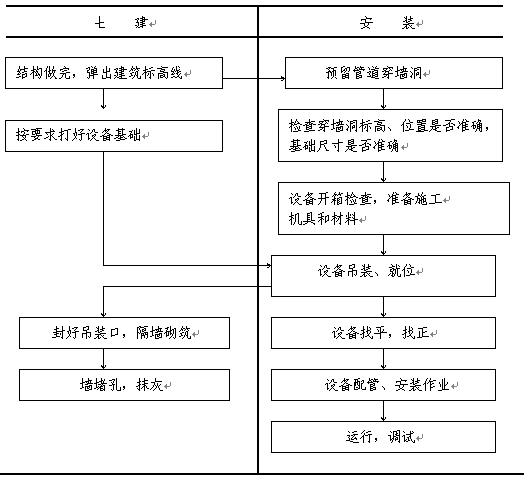

  在安裝工程施工中,機房的安裝是非常重要的一部分。設備訂貨時應及時核實混凝土基礎,及時進行灌注,及時安裝予埋件。到貨后盡快就位,為管道配管與電氣接線創造條件。在機房中分布著大大小小的設備、風管、水管、電管等,在施工過程中,既要保證圖紙的順利實行,同時還要保證各種管道不會打架;而且機房的噪音、積水等又對土建結構的嚴密性、防水性有較高要求。在以往的施工過程中,常常因為土建與安裝、安裝各專業配合不當,造成機房施工延誤工期或質量不符合要求。未避免產生不利情況,制定交叉作業措施如下:




  上表中的各個階段均應遵循各自的施工驗收規范和質量工藝標準,上一道工序不符合要求的,下一道工序有權拒絕繼續施工。
  3.4交叉節點施工
  在管井、管廊、設備機房等部位各專業管線紛雜、交叉錯疊,如事先不進行有效的協調,容易產生相互干擾和影響的情況,造成工程整體施工進度和(或)質量出現問題。因此,對交叉節點處的施工,事前進行機電管線空間布置上的協調,繪制出機電綜合管線施工圖,在綜合圖的基礎上進行支吊架的協調。在機電管線支吊架已充分協調的基礎上,開始進行機電管線的施工水平區域的流水施工,在保證不影響后續工序施工的前提下,各專業可在不同的區域進行同時施工,以縮短工期。采取以上措施,即可保證不出現影響工程施工進度和質量的問題,并且在工程觀感上有很好的效果,對工程評定有很大幫助。

  搜論文知識網致力于為需要刊登論文的人士提供相關服務,提供迅速快捷的論文發表、寫作指導等服務。具體發表流程為:客戶咨詢→確定合作,客戶支付定金→文章發送并發表→客戶接收錄用通知,支付余款→雜志出版并寄送客戶→客戶確認收到。鳴網系學術網站,對所投稿件無稿酬支付,謝絕非學術類稿件的投遞!


文章標題:某項目機電工程施工的協調管理

轉載請注明來自:http://m.56st48f.cn/fblw/jingji/xiangmu/1466.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 国产成人精品999在线观看 | 99r在线 | 日韩综合色 | 久久精品国产免费一区二区三区 | 国产高清自拍视频在线观看 | 亚洲综合久久网 | 中文字幕一区二区三区四区五区 | 日本韩国欧美在线观看 | 午夜视频免费在线观看 | 亚洲国产一区在线 | 精品一区二区三区在线观看国产 | 久久综合久色欧美综合狠狠 | 欧美性成人 | 精品国产一区二区三区久久久蜜月 | 日韩精品在线视频 | 在线观看国产视频 | 在线观看毛片网站 | 浴室洗澡偷拍一区二区 | 超黄视频网站 | 久久国产综合 | 亚洲国产精品suv | 国产精品久久久久久久久久妇女 | 91视频观看 | 天天干天天操 | 精品一区二区三区免费视频 | 成人在线视频一区 | 一区二区三区观看视频 | 亚洲嫩草 | 97超级碰碰 | 久久精品久久久久久 | 97国产爽爽爽久久久 | 男人午夜视频 | 9久久精品 | 成人国产精品久久久 | 久久视频精品在线 | 国产精品精品视频一区二区三区 | 天天色av | 人妖videosex高潮另类 | 99亚洲| av高清 | 久久久久久国产精品久久 |
