" />

久久精品电影网_久久久久久电影_久久99精品久久久久久按摩秒播_天堂福利影院_国产男女爽爽爽免费视频_国产美女久久

簡述山鷹紙業30萬噸項目廠房預制樁靜壓施工的技術要點

所屬欄目:建筑設計論文 發布日期:2010-08-21 10:02 熱度:

  簡要:本文通過對山鷹紙業30萬噸項目廠房樁基工程的特點,對預應力靜壓樁的施工技術進行總結,為以后預應力靜壓樁在軟土地基中的應用提供必要的參考作用。
  關鍵詞:廠房,預制樁靜壓,施工技術
  1工程概況
  山鷹紙業30萬噸項目造紙車間樁基工程為框架結構,面積為(長246米、寬45米)11070平方米。由中國輕工業長沙工程有限公司設計,靜壓樁(預應力管樁)1534根,其規格為PHC-A500-100;混凝土等級為C80;柱長為17~20米。設計要求○38稍密、
  ○39中密粉砂地層作為靜壓樁樁端持力層。
  場地內主要地層有:人工填積(QML)層及第四系全新統沖積(Qal4)層。
  場地內各土層的承載力特征質fak各壓縮模量Es;樁周土當量抗剪強度系數Cpr和樁間土當量抗壓系數取值Cpz;樁端阻力特征值qpa及樁側阻力特征質qsia見下表:

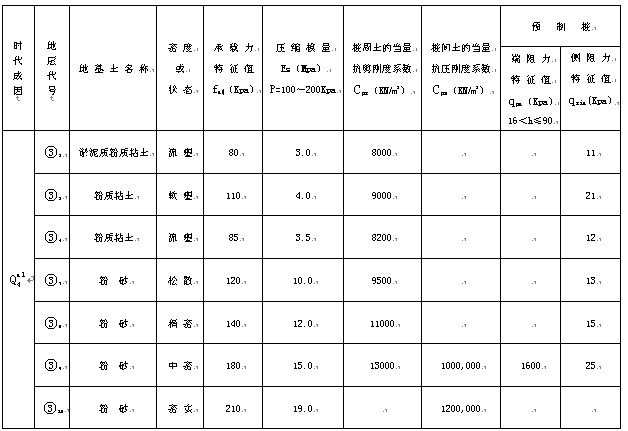

  各層土綜合參數fakEsCprCpzqpaqsia
   2施工技術要點
  靜壓樁(預應力管樁)施工法是在軟土地基中,利用靜壓力,將單根預制樁一次或逐節多次壓入土中的一種沉樁方法,本次采用樁機靜壓沉樁法,依靠樁機的自重及其配重作為反作用力,以克服壓樁過程中樁側的摩阻力和樁尖反力將樁體壓入土體中。
  2.1施工準備
  2.1.1工程測量定位
  根據甲方提供的控制點及樁基總平面圖,利用全站儀施放每條軸線的控制點。水準儀測放±0基準點;并引測到臨近永久性建筑物上,利用每條軸線施放每根樁位,并做好標志。為確保準確性,壓樁前再進行復測,整個測量過程,每道工序均報監理驗收,控制點測放報建設方、設計方、監理共同認可后施工。
  2.1.2預應力管樁的運輸:樁的搬運通?煞譃轭A制場駁運、場外運輸及施工現場駁運。預制樁達到設計強度100%后方可運輸,如果提前運輸,必須經過驗算合格。運樁必須平穩,不得損傷。運樁前應按驗收規范要求,檢查樁的混凝土質量,尺寸預埋件、樁靴或樁帽的牢固性及打樁中使用的標志是否備全等,運到現場后,應進行外形復查,堆放場地要平穩堅定,不得產生過大的或不均勻沉陷。
  2.1.3預應力管樁運至施工現場按規格品種定點堆放,所進場管樁在取得合格證、報請監理驗收后再利用。
  2.1.4預應力管樁運至現場后嚴格質量檢驗,要求外觀表面平整,顏色均勻,掉角深度小于10mm,蜂窩面積小于總面積的0.5%,管樁幾何尺寸滿足規范及設計要求。
  2.1.5對進場靜壓樁機進行各項性能檢測,對油壓表參數進行校驗。
  2.2壓樁(預應力管樁)施工

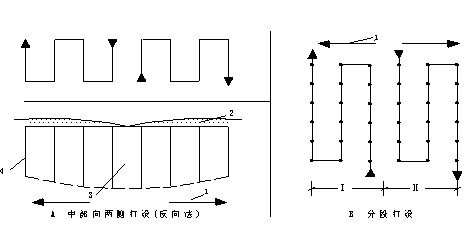

  2.2.1壓樁順序:根據地基土質情況,樁基平面布置圖、尺寸、密集程度,方便樁機移動以及施工現場實際情況等因素,我們投入4臺壓樁機,采用A-分段打設、B-中部向兩側打設(反向法)。壓樁順序和土體擠密情況見下圖:



                              注:1——打設方向。2——土壤擠密情況。3——沉降量小。4——沒降量大。

  2.2.2樁機就位:樁機設備進廠后,進行安裝和調試,然后移機到起點樁位處就位。樁架安裝就位后應垂直平穩。
  在打樁前,應用2臺經緯儀對打樁機進行垂直度調正,使導桿垂直。并應在打樁期間經常校核檢查,隨時保持導桿的垂直度。
  按樁位布置地樁,用竹樁插入樁位中心,以地樁為中心,用石灰畫出與樁同徑的園圈,用鐵鍬挖出與樁同形的淺孔,就位時將樁插入孔內就位。
  2.2.3喂樁與沉樁:吊樁采用樁架上鋼絲繩和吊裝機將樁提升就位;吊點位置與運輸起吊時相同。樁提離地面時,用拖拉繩穩住樁下部,防止撞擊樁架。樁提升到垂直狀態后送入樁架導桿內,樁尖垂直對準樁位中心,扶正樁身,將樁緩緩下放插入土中。要求樁的垂直度不得超過0.5%。將樁帽壓在樁頂,樁帽上下面及樁頂應保持水平,樁帽(送樁)和樁身在同一中心線上,樁沉入土中一定深度達到穩定位置,再次較正樁位和垂直度,即可壓樁。
  2.2.4接樁:接樁是預制靜壓樁施工中的重要環節。我們采用焊接法,在活動壓梁提升到大于樁長的高度后,用起吊裝置將第二段樁身吊入樁架導向籠。上下兩節對準并檢查垂直。在焊接前應清除預應力管樁端板表面及樁管箍的泥沙、銹跡、油污等。確保焊接處清潔,保證焊接質量,嚴格校正上下節垂直度,上下節樁之間有間隙時用薄鐵片填實。
  焊接采用E43號焊條,電焊材料取得相應合格證。焊接時,兩人同時分三層對稱焊接,焊縫連續飽滿,無蜂窩、空洞及砂眼,確保焊接寬度和厚度,焊好后最少間歇5—8分鐘,才能開始繼續壓樁。
  2.2.5送樁及停壓:使用送樁器將樁送入設計標高,并以樁長和貫入度控制。壓樁時應始終保持樁軸心受壓,若有偏移應立即糾正。施工中若遇壓阻力超過壓樁能力,使樁架上抬或傾斜時,應立即停壓,查明原因,有可能樁尖遇到厚砂等阻力增大。這時可以用最大壓力作用于樁頂,采用忽停忽壓的辦法,使樁可緩緩下沉穿過砂層。
  當樁壓至接近設計標高時,不可過早停壓,應使壓樁一次成功,以免發生壓不下或超壓現象。
  2.2.6壓樁技術要求:壓樁終壓值Rsm=2000~2800KN,達到終壓值后,復壓3~5次;樁的沉降量不少于20mm,樁端進入持力層不少于1.5m,單樁承載力特征值不少于850KN,確保工程質量。
  3工程質量評述
  工程結束后,甲方委托十七冶工程科技有限責任公司對樁身質量和樁基承載力進行檢測。
  3.1靜載試驗:檢測12根樁,試驗最大加載量為1700KN,判定單樁豎向抗壓承載力特征值為850KN。
  3.2低應變檢測:抽取460根樁,其中Ⅰ類樁410根,占抽檢總數的89%;Ⅱ類樁50根,占抽檢總數的11%;無Ⅲ、Ⅳ類樁。
  樁身完整、承載力均滿足設計要求。

  參考文獻:
  [1]《樁基施工手冊》,中國建筑出版社,1995
  [2]《巖土工程施工方法》。中國有色金屬工業公司出版1990
  [3]《建筑地基基礎工程施工與質量驗收實用手冊》。中國建材工業出版社2004
  [4]、《建筑樁基技術規范》。中國建筑出版社,1995


文章標題:簡述山鷹紙業30萬噸項目廠房預制樁靜壓施工的技術要點

轉載請注明來自:http://m.56st48f.cn/fblw/ligong/jianzhusheji/1475.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 成人三级视频 | h视频网站在线观看 | 人妖videosex高潮另类 | 羞羞视频网页 | 午夜激情一区 | 久久大陆 | 欧美久久一区二区 | 97伦理| 久久久久久国产精品免费免费狐狸 | 亚洲三区在线 | 精品视频亚洲 | 久久999 | 久久成人免费观看 | 精品视频久久久久久 | 欧美亚洲国语精品一区二区 | 国产精品高潮呻吟久久久久 | 欧洲亚洲精品久久久久 | 国产欧美精品 | 99国内精品久久久久久久 | 黄色毛片视频 | 久久一区二区av | www日本在线播放 | 91麻豆精品国产91久久久久久 | 99久久精品国产毛片 | 麻豆91精品91久久久 | 国产欧美一区二区久久性色99 | 91成人小视频 | 欧美1区 | 精品入口麻豆88视频 | 午夜亚洲 | 国产中文字幕在线 | 国产高清精品网站 | 欧美日韩精品久久久免费观看 | 免费观看的黄色网址 | 精品久久1 | 成人免费久久 | 嫩呦国产一区二区三区av | av中文字幕在线播放 | 成人黄色在线 | 91免费在线 | 草比av|
