防漏施工技術在門窗安裝的應用

所屬欄目:建筑設計論文 發布日期:2010-09-02 13:53 熱度:

  摘要:結合多年的實際工作經驗,筆者探討了門窗安裝工程如何進行防漏處理,結合實例,闡述了防漏技術的應用。
  關鍵詞:門窗安裝、滲漏、措施


  門窗于現代建筑中得到廣泛應用,它具有美觀大方,密封隔音效果好,制作工藝簡單等特點。但目前由于種種原因,安裝質量通病屢見不鮮,使門窗在安裝完成后出現滲漏現象,嚴重影響使用效果。本文就其滲漏問題進行分析,結合實例,提出相應的防治技術措施。
  1安裝前準備
  門窗的安裝必須嚴格按現行的施工驗收規范進行操作,尤其應把好關鍵工序的質量關,從設計、制作、安裝等幾方面入手,消除質量通病,提高安裝質量,以達到防止門窗滲漏的目的。
  1.1設計方面
  在設計門窗時,應根據工程特點和當地氣候條件,進行抗風壓強度計算,合理選擇型材的種類和型號,保證其剛度以減小由于門窗變形所造成的滲漏縫隙。排水設計應保證排水孔的開口尺寸、數量及分布的合理性。設計時應避免窗臺里低外高或一樣高的設計方案,外窗臺流水坡度不應小于2%,平開窗宜在開啟部位安裝披水條。
  1.2制作加工方面
  門窗通常是在現場加工制作,因主要靠手工作業,隨意性大,因此要特別重視對質量的控制。門窗制作時,必須嚴格按設計圖紙和規范要求進行加工,控制型材組合的質量,當橫向構件與豎向構件組合時,必須采用套插,且搭接長度不得小于10mm,搭接縫要用密封膠密封。
  1.3準備工作
  做好門窗安裝與土建施工的配合,門窗洞口逐個檢查,記錄土建粉刷班組,洞口粉刷尺寸和門窗框的縫隙控制在15mm左右。根據外墻面磚的排版確定門窗的水平線、垂直線和進出線,檢查洞口尺寸。門窗制作時,檢查實際洞口尺寸、粉刷尺寸,按規范要求確定制作尺寸。安裝前,應清除洞口周圍松動的砂漿、浮渣及浮灰。當工程的防水要求比較高時,可在洞口四周涂刷一層防水聚合物水泥膠漿。
  2安裝注意事項
  (1)安裝前首先要嚴格控制預留洞口的尺寸,按室內地面彈出50線和垂直線,并標出門窗安裝的基準線,作為安裝時的標準。要求同一立面上門窗的水平及垂直方向應整齊一致。如在彈線時發現預留洞口的尺寸有較大偏差,應及時調整和處理。
  (2)門窗外框與洞口的連接要牢固,外框是以Q235鋼材作為連接件固定在墻體上的,要求連接件表面應進行防銹處理,厚度不小于2.5mm,寬度不小于20mm。兩端伸出外框與墻體固定,選擇固定方式時應考慮墻體材料,嚴禁在磚墻上用射釘或鋼釘固定,也不得在多孔磚上用膨脹螺栓緊固。錨固板的數量、位置應在框邊角不大于200mm處設第一點,此后各點間距不大于400mm,以確保框與墻體的可靠連接。
  (3)門窗與圍護結構的周邊一般采用松散材料,如礦棉條、玻璃棉氈條、聚氨脂PU發泡劑等,分層填塞至飽滿密實。
  (4)門窗框周邊的縫隙填嵌密實后,要打防水密封膠,在門窗框室外側表面與洞口墻體間留出密封槽,確保墻邊防水密封膠膠縫的寬度和深度均不小于6mm。
  (5)在施工裝飾面層時,應嵌木條,木條可用5mm半圓槽線,待裝飾面完成后取出,槽口應連續貫通,在槽內由下至上打注密封膠,窗下檻抹灰時應伸入下檻3~5mm,并在陰角處打注密封膠,這樣既能保證膠的厚度和寬度,也不致造成污染。注膠前應注意表面是否干燥并清理干凈,注膠后應檢查注膠是否連續,以防止漏注。
  (6)為了使窗框中的雨水排出,應在靠兩邊框處開6mm寬的泄水槽,相應部位的密封膠亦應開槽,以保證框內的積水能順暢排出。
  (7)安裝時還要特別注意密封條的性能和規格,選用抗老化、規格合適的密封條,應牢固地嵌固在窗扇上,轉角處應切成45°并用硅膠粘結牢固,不得留有縫隙,室外玻璃壓條與玻璃間的填嵌密封膠必須飽滿連貫和粘結牢固,以防止該處出現滲水。
  3門窗滲水的防治措施
  (1)安裝外窗時,下帽頭料的水平度稍向外傾斜,避免倒泛水。
  (2)窗臺用細石砼(100mm厚)澆筑,并錨入兩側墻一磚長度,并做成挑泛水坡度(控制在10mm~20mm)。防止從窗臺下口滲水。
  (3)門窗框與墻體的縫隙填嵌彈性材料(發泡劑),并填嵌密實。填嵌前把縫內的垃圾清理干凈,用粗鐵絲鉤出渣塊,用皮老虎吹去灰塵,檢查縫隙大小,超過15mm的需另外打底。打完發泡劑10分鐘后,用手指輕壓,使其密實,檢查有無漏打、空隙、不密實現象。
  (4)窗框四周側邊留設槽口,填嵌硅膠密封。密封材料與窗框、墻體要粘結牢固.檢查是否連續,有無缺漏等情況。
  (5)門窗框的連接件伸出框予以內外錨固。設置時,除四周離邊角200mm設一點外,其余間距應不大于400mm,連接件采用不銹鋼件,其厚度不小于2.5mm,寬度不小于20mm,連接埋設必須牢固。
  (6)窗下檔及推拉窗的下滑槽必須開設排水孔。排水孔設在窗框拐角20~140mm處.間距宜為600mm。安裝后應檢查排水孔有否堵塞情況,保證槽口內積水能順利排出。
  (7)窗套面磚鋪貼時應向外做10mm泛水,窗天盤(包括凸墻)做清水線條;下窗盤做圓弧,向下做泛水。下窗盤底做滴水線防水。
  (8)土建施工部分任何一處都要清理被粉面,要濕水,以免空鼓。
  (9)最后收漿、搓實,洞口上部應有老鷹嘴或滴水線帶滴水槽。
  (10)清角處最好是角、面一次性完成,以免出現先、后粉層交界處龜裂。
  (11)為使土建能作出滴水線,挑窗上口側固定鐵腳應采用內側固定,外側不用鐵腳。
  4工程實例
  4.1工程概況
  “梅煜花園”位于南方多雨季節的深圳市寶安區,工程由10棟住宅樓組成,所有門窗均為鋁合金門窗,工程總建筑面積約為3.6萬平方米。
  4.2工藝原理
  根據施工順序首先確定合理的墻體預留洞口尺寸,再配合彈性密封材料作為嵌縫劑,使門窗框與墻體之間形成相對“自由”的狀態,保證門窗框不會產生內力變形,使嵌縫劑能成功作為防水的第一道保險;其次正確的留設密封槽,注入防水膠,作為防止雨水滲漏的第二道保險。合理正確的做好這兩道保險,才能真正達到防止門窗雨水滲漏的效果。
  4.3工藝流程及操作要點
  4.3.1工藝流程
  門窗預留洞口尺寸檢查——門窗洞口處理(洞口不符合要求時)——門窗外觀及固定件檢查——門窗安裝固定——門窗框四周嵌縫——抹灰等裝飾面施工(留設密封槽)——打密封防水膠。
  4.3.2操作要點
  (1)門窗預留洞口尺寸檢查
  1)合理的留設洞口大小,是防止雨水滲漏關鍵的一步;門窗框與洞口之間的間隙要求如表1所示,在洞口留設時嚴禁出現有“一頭緊(窗框頂到墻面)、一頭松(間隙過大)”的現象。

  表1門窗框與洞口墻體安裝縫隙(mm)
  2)門窗預留洞口應橫平豎直,重點檢查同一樓層同類型窗的水平線及上下樓層的邊線應保持在同一條直線上。
  (2)門窗洞口處理
  對不符合上述第(1)條要求的洞口需要進行處理,使其達到合理尺寸。由于門窗洞口的后處理會對墻體結構以及門窗防水造成許多不利影響,因此應充分認識到洞口預留準確的重要性,盡可能一次成型,避免修理。
  (3)門窗安裝固定
  1)當窗框裝入洞口時,其上下框中線應與洞口中線對齊;窗的上下框四角及中橫框的對稱位置應用木楔或墊塊塞緊作為臨時固定;當下框長度大于900mm時,其中央也應用木楔或墊塊塞緊作為臨時固定。
  2)固定片的位置應距窗角、中豎框、中橫框150mm~200mm,固定片的安裝位置應與鉸鏈位置相一致,以便將窗扇通過鉸鏈傳至窗框的力直接傳遞給墻體,但不得將固定片直接裝在中橫框、中豎框的擋頭上,以免與緊固螺釘呈垂直方向的中框或部分外框膨脹受到限制,使門窗安裝后不能自由脹縮。固定片之間的間距應不大于600mm,以利于抵抗風壓。
  3)在安裝門窗框固定螺絲時應盡量使螺絲的松緊程度一致,避免窗框因受力不均而產生內應力導致變形。
  (4)門窗框四周嵌縫
  1)若洞口為砌體材料,在洞口修理后平面不規整時,采用一道水泥砂漿刮糙粉刷,可避免雨水滲入磚墻內,同時保證洞口光潔、規整,便于填縫施工。
  2)嚴格控制墻體與門窗框之間縫隙在15mm~20mm之間,若其他施工原因造成間隙過大時,為了保證嵌縫的密實可靠以及起到節省材料的目的,可預先增加洞口的粉飾厚度。

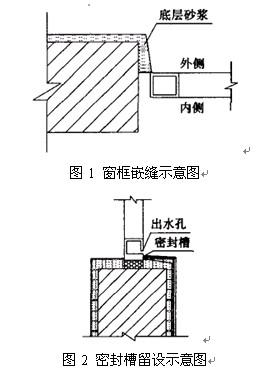

  3)在墻體外側抹第一道底灰時,砂漿厚度以剛好壓住窗框為宜,使窗框與墻體之間形成一個凹槽(見圖1),嚴禁出現窗口抹灰壓不住窗框的現象。
  4)清潔縫隙中的浮灰等污物后,從墻體內側向凹槽里注入嵌縫劑。嵌縫方式應遵守“從下至上、由左向右、勻速進行”的原則,施工中必須保證嵌縫劑填充的密實度。
  5)縫隙填嚴后撤掉臨時固定用的木楔或墊塊,其空隙也必須補填良好。
  (5)正確留設密封槽、注好密封防水膠
  在施工墻體的飾面層(或第二、三道抹灰)時,在門窗框外側留5mm~8mm深的槽口,填嵌密封材料。
  施工中,采用在裝飾面層先嵌入5mm×7mm的木條,待裝飾面施工完成后取出,槽口應連續貫通(見圖2);注膠前,必須先清潔槽口內部,然后在槽內由下而上打注密封膠,注膠完成后檢查注膠是否連續,嚴防漏注。
  (6)出水孔的排水
  在施工過程中必須防止出水孔被砂漿、密封膠或其他垃圾堵塞,嚴禁在施工時出現有外墻裝飾面高于出水孔的現象。
  4.4質量要求
  1)門窗采用的異形材、密封條等原材料應符合現行GB/T8814和GB/T12002的有關規定。
  2)門窗的外觀、外形尺寸、裝配質量、力學性能等應符合相應國家現行標準的有關規定。
  3)門窗采用的緊固件、五金件、增強型鋼及金屬襯板等應符合規范要求。
  4)門窗框與墻體之間的固定必須牢靠,施工時必須嚴格按照DBJ15-30-2002第5.3條規定執行。
  4.5安全措施
  1)現場施工人員必須嚴格遵守項目部制定的相關安全管理等制度。
  2)施工時嚴禁將腳手板搭在門窗上,也不得在其上吊掛重物。
  3)在墻體外側施工時,必須按要求搭設可靠的施工用腳手架,高空作業必須正確使用安全帶。
  4)嚴禁在窗扇上站人。
  5)在塑鋼門窗安裝固定時,防止塑鋼門窗傾覆、滑落傷人。
  6)不得私自亂接電源線。
  5結束語
  在工程交工3年以來從未出現過外鋁合金門窗雨水滲漏的現象,由此充分證明本施工技術的可實施性,是一項極為值得推廣的施工技術。

  參考文獻:
  [1]JGJ103—2008,塑料門窗工程技術規范。
  [2]DBJ15-30-2002,鋁合金門窗工程設計、施工及驗收規范。
  [3]陶明德,霍如明.住宅建筑外墻塑料窗部位滲漏的防治[J].山西建筑,2007,33(2):151—152.





文章標題:防漏施工技術在門窗安裝的應用

轉載請注明來自:http://m.56st48f.cn/fblw/ligong/jianzhusheji/3637.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 欧洲精品视频一区 | 久久国产精品免费 | 久久亚洲一区二区 | 亚洲理论在线观看电影 | 激情五月综合 | 激情一区二区三区 | 亚洲日日操 | 伦理午夜电影免费观看 | 成人毛片网站 | 欧美精品久久久 | 国产欧美在线播放 | 国产在线不卡视频 | 麻豆久久久9性大片 | 在线国产视频 | 中文字幕一区二区三区四区五区 | 一级a爱片性色毛片免费 | 亚洲福利网 | 99热精品国产 | 国产乡下妇女做爰 | 亚洲精品一区二区三区中文字幕 | 日韩一区二区福利视频 | 九九九久久国产免费 | 久久av一区二区三区 | 美女一级毛片 | 国产中文视频 | 久久久一| 欧美精品一区三区 | 中文字幕在线第二页 | 伊人热久久 | 午夜伦理影院 | 做a视频 | 国产精品美女久久久久久久久久久 | 你懂的av | 狠狠干av | 成人黄色在线视频 | 一区二区三区在线 | 成人精品视频在线观看 | 亚洲欧美日韩激情 | 久久久精品一区 | 日本三级网址 | 亚洲一区二区三区免费视频 |
