摘要:建筑工程模板早拆技術可以加快建筑材料的周轉,減少模板的投入量,減少支架鋼管的損耗,是一種很有發展前景的模板支撐技術。
關鍵詞:模板支撐,建筑工程,早拆
通過對多個不同類型建筑工程的施工管理,從中總結出利用碗扣架、早拆體系等在三種不同樓板結構類型的使用方法,可以達到保證工程質量,提高施工效能的目的。
1工藝特點
施工現場采用碗扣架,使平面布置規范化和立桿標準化,避免了現場對鋼管截鋸等現象的發生,并能保證多層支撐立桿在同一豎軸位置上,充分利用了砼樓板抗壓性能好、抗拉性能差的特點,利用早拆形成較小的跨距使受力安全可靠。
采用早拆調節器,能調節立桿及后背楞的高度,滿足施工要求,做到模板面表面平整度好。還可以在拆模時下調背楞托架,便于拆模,且不影響支撐立桿的可靠支撐作用。
采用模板板面預留洞的方法,可在支撐立桿不動的情況下全部拆除模板,使早拆后仍取得可靠的支撐效果,如膠合板模板及模殼施工時采取的措施。但施工前要求精度高,模板設計要嚴格、材料置備要準確充分,施工時要按圖施工,不能有隨意性。雖然施工標準化程度要求高,但是工具化安裝速度快,操作方便、簡捷、可靠,因而可行。
2材料的確定與改制
2.1支撐立桿采用碗扣架標準支桿。為了適應建筑物層高,適當改制碗扣架立桿。橫桿根據層高可按照間距1.5m設置,中間可以不設聯系桿,也能滿足立桿承受荷載的計算長度。背楞一般選用70×100木方子,或輕鋼龍鋼龍骨做為另一方案,用在組合鋼模板、模殼中,它能止滑,安全可靠,用在膠合板中,它還可固定板面。
碗扣架橫桿采用標準長度為1.2m、0.9m、0.6m,這樣在支組合鋼模時,部分組合鋼模應進行相應改制;如果將橫桿改為1.3m、1.0m、0.7m,這樣鋼模可以不改制。模板面層采用組合鋼模板時,選用標準長度的橫桿。組合鋼模板相應增加以下品種的鋼模:P1011.5、P1011、P1008.5、P1008、P1005.5、P1005,以滿足每一個1.2m×1.2m早拆模板及模殼的需要。
模板面層采用膠合板模板時,應進行以下改制,原尺寸1.22m×2.44m改為1.20m×2.40m,原尺寸0.915m×1.83m改為0.9m×1.8m;并將長向2.4m、1.8m兩個角以450斜率割去斜邊為100㎜的角。
模殼應作如下改制:將密肋模殼原制作尺寸1.2m×1.2m、1.2m×0.9m、0.9m×0.9m分別改為1.198m×1.198m、1.198m×0.898m、0.898m×0.898m。模殼與模殼底部間縫隙原為50mm應改為2mm,使模殼梁底部不設夾縫木方子支撐,用泡沫粘條封堵。
將模殼底部四個角以450斜率割去斜邊為100mm的角。四個模殼組成100mm方格,使早拆上頂板與模殼底部一平,混凝土澆筑時早拆上頂板直接接觸混凝土,起到早拆模殼作用。
3工藝順序
按照施工圖紙進行樓板模板設計→備料→按照模板圖紙彈線確定立桿位置→立碗扣架立桿并安裝橫桿→安裝早拆頭、調節器→調整早拆上頂板高度、背楞托架高度、U托高度尺寸→擺放70×100木方子→鋪樓板模板→綁扎鋼筋→澆筑砼→養護砼強度達到早拆模板要求→下調早拆托架、調節器(U托可調支撐)→拆除背楞70×100木方子→拆除樓板模板→拆除所有橫桿及起早拆作用的立桿→清理施工面的程序進行[1]。
4以惠州中心區某商業建筑標準層密肋梁樓板采用了碗扣架、早拆模殼為例說明該技術的應用
4.1工程概況

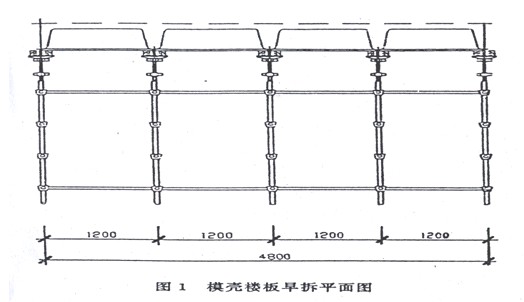

該商廈的建筑面積近8.6萬㎡,地下1層,地上7層。2~7層為標準層,層高為4.4m。主體部分為框剪結構、密肋模殼樓板。柱間設有主梁,梁高為450m,梁寬為600㎜。密肋梁高為450㎜,梁寬為150㎜。柱間網距分兩種,9m×9m的每一方格使用1.2m×1.2m的模殼45個,四角使用0.9m×0.9m的模殼4個;柱間網距9m×7.5m的每一方格使用1.2m×1.2m的模殼31個,用1.2m×0.9m的模殼7個,使用0.9m×0.9m的模殼4個。采用模殼與模殼之間不再設底模的做法,見圖1。
4.2設計依據。根據標準層層高4.4m,密肋模殼樓板梁高為450㎜,可確定支模凈高為3.95m。選用2.4m+1.2m碗扣立桿,則碗扣立桿至樓板項板凈尺寸為0.35m;大于早拆托架最小高度0.26m,因而能滿足使用要求。早拆托架全高=4.4m-0.45m-3.6m=0.35m
4.3材料選用。樓板頂板模板:鋼制密肋模殼,肋高380㎜,邊肋寬74㎜;后背楞70×100木方子;碗扣架體立桿為2.4m+1.2m,碗扣架體選用1.2m、0.9m、0.6m橫桿,早拆頭為Ø38×600。
4.4碗扣架柱網布置。在標準平面布置圖中,橫向碗扣架立桿自對稱軸向兩側以1.2m為一個節間,進行碗扣架立桿布置向四周,到墻體根部時,根據具體尺寸選用0.9m或0.6m節間。碗扣架立桿與墻里皮距離不應大于0.3m。
4.5膠合板布置。在標準平面布置圖中,采用改制后為2400mm、寬為1200mm、厚為20mm的膠合板。鋪設時橫向自對稱軸向西兩側沿2.4m長向布置,縱向沿1.2m板寬布置。
4.6接觸砼早拆后支撐不做拆除的布置。按照膠合板的布置情況,每2.4m×1.2m網格在四角設一個早拆頂板直接接觸砼樓板,使無粘結預應力砼樓板在未達到預應力張拉強度而達到砼樓板拆模強度時,早拆膠合板和其它架體而不影響砼樓板支撐能力的效果。
4.7按這種方法進行支撐布置的效果
施工層使用600根碗扣架立桿,早拆層使用200根碗扣架立桿,施工時4層支撐共用600根碗扣架立桿,樓板膠合板模板配置1層半即可。其中備用半層。實際使用支模層為200立桿,其它2層早拆支撐后只剩40根,所以總計3層支撐280根,節約320根立桿。
5技術經濟效果分析
5.1采用模板早拆支撐體系可以采用一模兩支、一模三支達到技術經濟效果,早拆支撐比例占84%。
5.2按1000m3一層計算
(1)架支撐1200根,早拆頭160個。
(2)早期拆除支撐1008根,保留支撐192根。
(3)早期拆除率:早拆后拆除數/原有支撐=84%
5.3早拆用于組合鋼模、膠合板、模殼效果顯著
(1)早期拆模砼強度低模板損耗少。
(2)投入少、產出多的效果。
(3)支撐及模板周轉快。
(4)早拆頭又是高度調節器,便于樓板模板找平。
依據目前模板施工水平,質量上可以達到清水砼效果,減少了抹灰量來提高工效,因而提高經濟效益。由于支撐系統的減少,施工一定要建立在保證安全可靠的基礎上才能施行,這樣,在工程中推廣具有明顯的經濟效益和社會效益。
參考文獻:
[1].《施工技術手冊》,2001年。
文章標題:模板早拆支撐技術在工程中的應用
轉載請注明來自:http://m.56st48f.cn/fblw/ligong/jianzhusheji/3657.html
攝影藝術領域AHCI期刊推薦《Phot...關注:105
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
SCI期刊分析
copyright © m.56st48f.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
