深基坑工程中灌注樁施工質量的有效控制

所屬欄目:項目管理論文 發布日期:2010-08-30 14:51 熱度:

  摘要:筆者結合實際工程,首先介紹了工程基本概況,闡述了深基坑維護方案的篩選、方案設計以及施工技術措施。實踐證明,該工程施工安全可靠,取得了較好的經濟效益。
  關鍵詞:灌注樁、深基坑、質量控制


  1工程概況
  1.1位置及環境
  該工程地上十一層,地下一層,大部分基底相應開挖深度為6.95m。場地南側為2層的陶藝館,基坑邊距離建筑物基礎最近處只有4.8m。場地的東側為道路,路下埋有自來水管,距離基坑邊最近為1.5m,埋深2m,該道路的另一側為6層住宅,距離基坑最近處約6.4m。場地北側、西側均埋有電纜、自來水、市政污水管,距離基坑邊最近約6m,埋深為2.1m。由于環境復雜,與鄰近建筑物的距離在開挖深度以內,且市政重要管線需要嚴加保護,因此將此基坑列為一級基坑。
  1.2工程地質情況
  場地中西部有一條寬約10m的河道分布,大致星南北走向,地基土主要由第四紀沖海相松散沉積層組成,基坑開挖影響范圍以內的土層分布依次為:1)雜填土,層厚0.7~4.2m;2)粉質粘土,層厚0.0~3.4m;3)淤泥質粉質粘土,層厚1.5~2.9m;4)-1粘土,層厚3.8~4.2m;4)-2粉質粘土,層厚2.5~3.6m:5)淤泥質粉質粘土,層厚11.6~13.2m;6)-1粘土,層厚2.0~2.7m;(6)-2粉質粘土夾粘質粉土,層厚1.0~2.0m;7)粉質粘土,層厚11.4~12.2m。地下水屬孔隙潛水型,主要賦存于淺部1)、2)、3)、5)、7)層土中,給水來源主要為大氣降水及地表水,地下水受大氣降水及季節影響較明顯。
  2圍護方案的設計
  2.1圍護方案的設計
  經過比較和分析,確定設計方案如下:采用一排鉆孔灌注樁和一道鋼結構內支撐的圍護結構形式,并設置一排水泥攪拌樁,作為防滲止水帷幕,基坑內局部高差處采用水泥攪拌樁重力式擋墻圍護。具體的設計為:
  (1)鉆孔灌注樁Φ800,混凝土的強度等級為C25,樁身配筋分別為16Φ22,Φ14@2000加強鋼筋及Φ8@200螺旋箍筋,樁位偏差不得大于50mm,垂直度偏差不得大于1%,沉渣厚度應小于150mm。水泥攪拌樁Φ600@400,采用32.5級普通硅酸鹽水泥,水泥摻量為15%,相鄰施工間歇時間不大于24小時。
  (2)基坑內的豎向立柱支撐樁為新增Φ800支承樁,施工沉渣厚度應小于150mm,豎向立柱的上部采用井字形鋼構架。井形鋼構架頂伸入支撐0.4m,下部插入鉆孔灌注樁內2.0m,豎向立拄施工時,先鉆孔到設計標高放入工程樁鋼筋籠后,再放入預制的井形鋼構架,并與樁主筋焊接,然后再灌注混凝土。
  (3)圍護樁頂增設一道壓頂梁,以增強圍護樁整體穩定性,采用現澆鋼筋混凝土結構,強度等級為C25。坑內水平支撐為鋼結構,用工字形鋼梁,以便施工更快捷,以后可循環利用。更經濟。這樣對基坑整體安全有利,也優化了圍護樁的受力,節約了施工場地。
  該方案組織專家評審,一致認為此基坑圍護支撐方案的可行性、安全可靠性均能達到施工要求,同意按此方案進行施工。
  3鉆孔灌注樁的施工質量控制
  此基坑圍護方案成功與否關鍵在于鉆孔灌注樁的施工質量,為了確保鉆孔灌注樁的施工質量,采取了如下主要施工技術措施。
  3.1樁位定位
  施工時應對樁位分三次定位復核。在挖埋護筒前測量一次,在埋設護簡后復測一次,使護筒中心與樁位偏差不大于50mm,并做好樁位標志,然后用水準儀測量護筒的標高,做好測量記錄。第三次在鉆機就位后檢測鉆機是否對準樁中心標記,經過三次的定位復核,確保了樁位定位準確性。
  3.2護筒埋設
  施工前應挖除地下障礙物,埋設好護筒,鉆孔樁的護筒是保護孔口、隔離上部雜填松散物,防止孔口塌陷的必要措施,也是控制鉆孔灌注樁的定位、標高的基準點。因此每根工程樁施工前必須埋設護筒,護筒選用大于樁徑10cm的鋼制護筒,埋入深度以滿足隔離雜填土、防止孔口塌陷為準,護筒外周邊間隙用粘土回填并搗實,以確保護筒穩定牢靠。
  3.3成孔控制

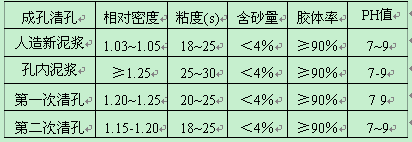

  本工程采用正循環回旋鉆成孔,成孔施工中,應根據地質土層的性質、分布狀況、深度分析,選擇合理的鉆進參數,并采用人造泥漿輕壓慢鉆,以保證成孔的垂直度,臨近終孔時放慢鉆速,及時排出鉆屑,減少孔內的沉渣,并適度加大泥漿的相對密度。在施工過程中,經過多次試驗,最后將泥漿性能指標控制在如下范圍內(表1),確保鉆孔灌注樁泥漿護壁的質量。
                                                                                                  表1泥漿性能指標

   3.4清孔
  設計要求清水下鋼筋籠。鉆孔達到設計深度后,經終孔檢查,即進行清孔。清孔應分兩次進行,第一次清孔在成孔完成后立即進行,具體方法是:將沖擊錘提起放在施工平臺上,下放清孔導管,用空壓機壓風抽漿清孔,為了保持孔內有足夠的水頭壓力,避免坍孔,應及時向孔內注入清水。第二次清孔是在下放鋼筋籠和灌注混凝土導管安裝完畢后進行,利用導管和空壓機進行二次清孔。清孔結束后應測定孔底沉渣厚度,以保證其不大于50mm為宜。
  3.5鋼筋籠的制作與安裝
  如果鋼筋籠安放時間過長,不但導致孔底沉渣過厚,鋼筋籠難以下放,還會影響周圍土體的變形,為了加快鋼筋籠的施工速度,縮短鋼筋籠的焊接時間,減少孔底沉渣的厚度,在孔口焊接鋼筋籠時。采用2臺電焊機同時進行焊接,鋼筋籠吊放時一定要對準鉆孔的中心。緩慢下放,一定要防止碰壁、防止鋼筋籠變形,這樣就能夠保證泥漿護壁不被破壞,鋼筋籠能順利安放。
  3.6水下混凝土的灌注
  首先要保證導管的質量,特別是導管的連接處,應具有良好的密封性,以及較強的剛度。導管下入孔內,通過對混凝土達到埋管高度時,導管內的混凝土壓力與導管外泥漿壓力平衡所需高度計算,第一斗采用大斗裝1.5m3。左右混凝土一次性灌入,能保證混凝土的初灌量,以后保證灌注的連續性,導管埋深控制在2m~4m之間,在灌注過程中,要定時測量混凝土高度,并做好記錄。在設置隔水栓時,隔水栓選用環膽或鐵板,禁止使用砂包或其他代用品。
  4應用效果
  按照規范要求,對圍護剖面進行計算,結果均滿足規范要求。對地域深層土體的水平位移(測斜管監測)、鋼結構支撐的軸力和周圍建筑的沉降進行監測,監測成果符合要求(監測預警值為:水平位移預警值累計最大水平位移25mm,或連續3天位移速率大于3mm/d)。鋼結構支撐的軸力預警值為1200kN,周圍建筑最大沉降量為20mm。在基坑開挖及地下室施工過程中每天觀測2次,并有專人每天24小時注意觀察圍護樁之間是否有水滲漏。監測的結果為:最大深層土體的水平位移為19.6mm,基坑開挖鋼結構支撐軸力最大為371kN,周圍建筑最大沉降量為13mm。觀測結果均符合設計和規范要求。定期觀察沒有發現任何異常。在施工過程中,基坑位移控制較好,基坑開挖對周圍建筑物、周邊道路市政管線設施基本沒有影響,基坑施工對周圍居民正常生活的影響較小,證明了此方案安全、可靠有效、經濟合理。

  參考文獻:
  [1]GB50010—2002,混凝土結構設計規范[S].
  [2]JGJ120—99。建筑基坑圍護技術規范[S].
  [3]GB50202—2002,建筑地基基礎工程施工質量驗收規范[S].



文章標題:深基坑工程中灌注樁施工質量的有效控制

轉載請注明來自:http://m.56st48f.cn/fblw/jingji/xiangmu/2868.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 超碰最新在线 | 亚洲欧美视频一区 | 久久性av| 国产精品久久久久久中文字 | 亚洲一区二区三区免费视频 | 久久精品国产亚洲一区二区三区 | 青青草精品| 日本在线观看网址 | 三级欧美 | 日韩欧美国产一区二区三区 | 成年无码av片在线 | 久久伊人精品 | 国产区在线视频 | 久久久精品一区 | 亚洲精品自在在线观看 | 不卡在线视频 | 久久久久一区 | 国产一级淫片a直接免费看 免费a网站 | 日韩欧美一区二区三区免费观看 | 久久综合入口 | 欧美日韩中文字幕在线播放 | 日产久久| 国产精品视频久久久久 | 亚洲色图网址 | 久草网址| 欧美日高清视频 | 欧美亚洲国产一区二区三区 | 日日综合 | 国产日韩一区二区三区 | 久久一区精品 | 全免费a级毛片免费看视频免费下 | 午夜极品| 日本三级全黄三级三级三级口周 | 狠狠干网站 | 草草网 | 亚洲成人午夜电影 | 日韩小视频在线 | 日韩在线精品 | 五月精品视频 | www.99热这里只有精品 | 午夜视频在线视频 |
